נחל קישון - חיבור מועצה אזורית הגלבוע לקישון מרכזי - שביל ירדן לים

קולחי הגלבוע בשיתוף עם רשות ניקוז ונחלים קישון מובילים פרויקט לחיבור שטחי מועצה אזורית הגלבוע לקישון מרכזי. הפרויקט בעל חשיבות גבוהה עבור התושבים ולחיזוק הקשר בין האזור הכפרי והעירוני וכולל חיבור למוקדים מרכזיים כמו אזור התעשייה מבואות הגלבוע ופארק אגם בר


מטרת הפרויקט:

  • שיפור התשתיות והחיבור בין היישובים לאורך נחל קישון.
  • קידום גישה נוחה לאתרי הטבע והפנאי.
  • שיקום אקולוגי ושיפור איכות החיים באזור.

פרויקט חיבור שטחי מועצה אזורית הגלבוע לקישון מרכזי עבור התושבים חיוני והכרחי ובעל חשיבות גבוהה לחיזוק הקשר בין האזור הכפרי והעירוני, כולל חיבור למוקדים מרכזיים כמו אזור התעשייה מבואות הגלבוע ופארק אגם ברוך.

תועלות מרכזיות:

  1. שיקום גדות הנחל ימנע סחף, ישפר את עמידות התשתיות ויגביר את בטיחות השטחים הסמוכים לנחל.
  2. השבילים המפותחים יאפשרו גישה נוחה, מהירה ובטוחה להולכי רגל, רוכבי אופניים ומשתמשים נוספים.
  3. קידום תיירות ופנאי - פיתוח השביל ושיקום האזור ימשכו מבקרים ותיירים.
  4. פינות הישיבה והצללה, כמו גם שיקום אקולוגי וניקוי האזור, יהפכו את הנחל למוקד פעילות פנאי למשפחות ותושבים.
  5. שיפור איכות החיים - הגישה הנוחה לשטחים פתוחים ולנחל תאפשר פעילות גופנית, טיולים והנאה מהטבע בסביבה בטוחה ומסודרת.
  6. שיקום אקולוגי -הפרויקט יחזיר לחיים את נחל קישון ונחל גלבוע, תוך שיקום המערכת האקולוגית.נטיעות הצללה ופיתוח סביבתי יגבירו את המגוון הביולוגי וישפרו את איכות הסביבה.
  7. השביל ישמש נתיב תחבורה ירוקה המפחיתה שימוש ברכב, מזהמים ותורם לאיכות הסביבה.הגשרים המפותחים ישפרו את תנועת האנשים באזור ויקלו על הגישה בין יישובים, מבלי לפגוע בטבע.



תכולת הפרויקט:

התוכנית כוללת פיתוח שביל בטון לאורך נחל קישון, תוך ביצוע עבודות עפר ושיקום גדות הנחל.
הפיתוח ישלב גשרים מעל הנחל, לחיבור בין היישובים ממוקיבלה ועד לאגם ברוך, ויחבר את כלל יישובי התענך לאזור התעשייה מבואות הגלבוע ולפארק אגם ברוך.

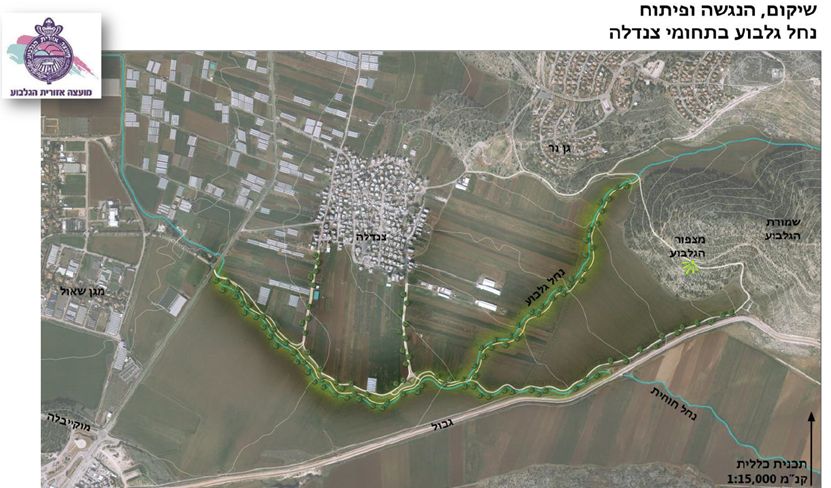

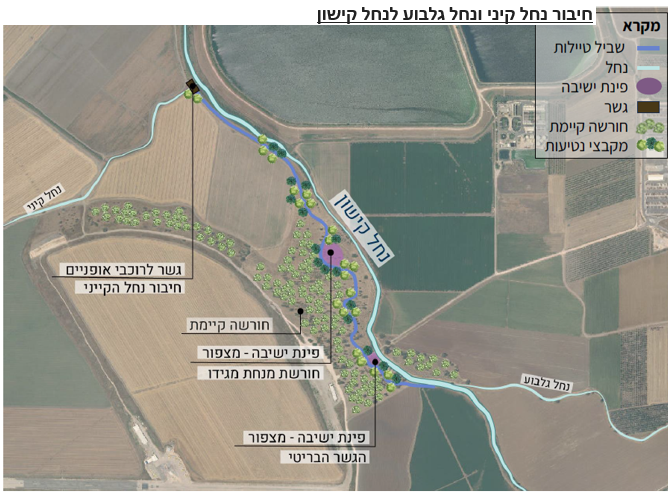

בנוסף, מתוכנן פיתוח שביל לאורך נחל גלבוע בתחומי הכפר סנדלה, הכולל: עבודות עפר ושיקום גדות, פינות ישיבה, נטיעות הצללה, שיקום אקולוגי וניקוי פסולת.

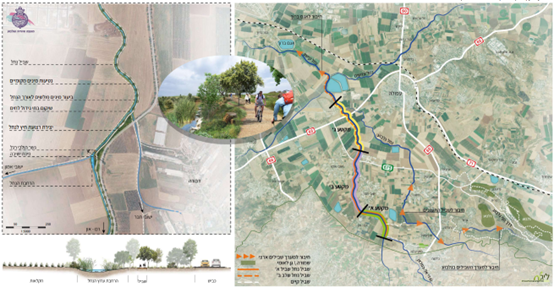

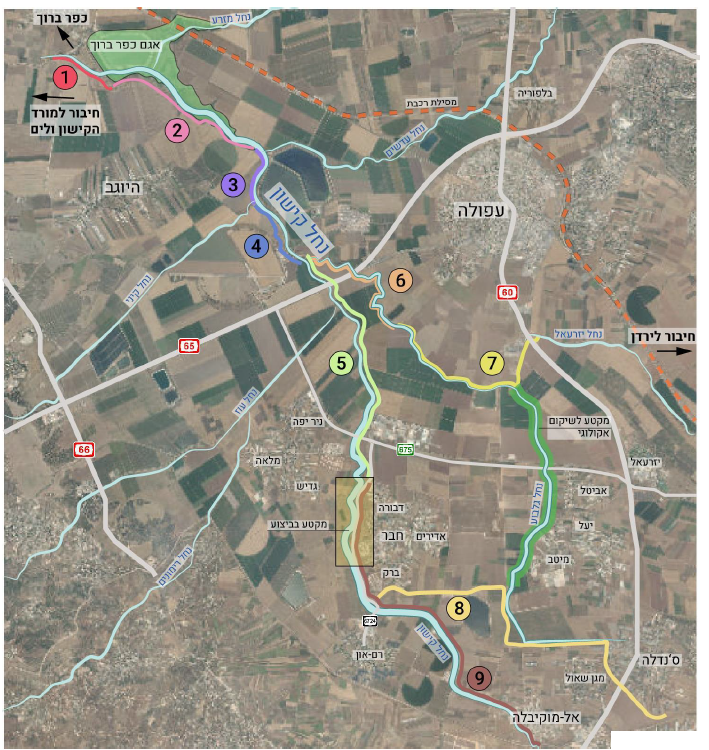

מקטעי הפרויקט - נחל קישון שביל ירדן לים

סה"כ אורך השביל המוצע – 34.65 ק"מ - חלוקה למקטעים:

  • חיבור כפר ברוך לסכר האגם 1500 - מ"א
  • חיבור סכר האגם לנחל עדשים 3500 - מ"א
  • חיבור נחל עדשים לנחל הקיני 1350 - מ"א
  • חיבור נחל הקיני למפגש נחל גלבוע 1750 - מ"א
  • חיבור מפגש נחל גלבוע לחורשת חבר – 4950 מ"א
  • חיבור מפגש נחל גלבוע עם הרחבת עפולה 3350 - מ"א
  • חיבור הרחבת עפולה עם מעלה נחל יזרעאל 4400 - מ"א
  • חיבור נחל קישון לסנדלה 8250 - מ"א
  • חיבור חורשת חבר למוקייבלה 5600 - מ"א

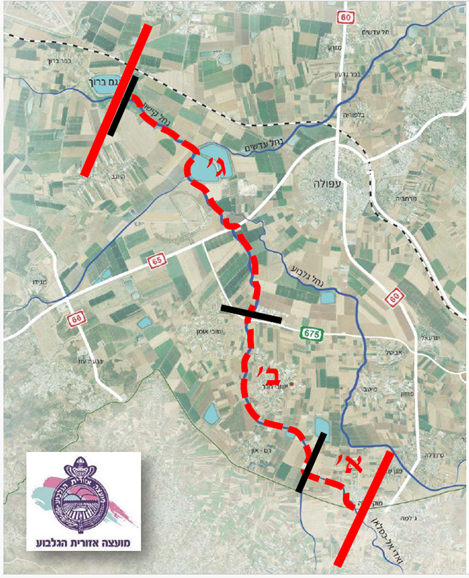

שלבי ביצוע:

  • מקטע א' – מוקיבלה ואדי אל כסלן – נחל קישון – בביצוע
  • מקטע ב' – נחל קישון מקטע חבר – כביש 675 - בביצוע
  • מקטע ג' – כביש 675 – אגם ברוך – בתכנון

סה"כ תקציב פרויקט: כ- 30 מיליון ש"ח
